V stredu 7. októbra sa na žilinskej stanici uskutočnilo ďalšie zasadnutie krízového štábu s účasťou zástupcov železničných odborov, zhotoviteľa stavby aj projektanta. Cieľom bolo vyhodnotiť doterajší postup pri odstraňovaní následkov mimoriadnej udalosti z 30. septembra.
Intenzívne práce na výmene kabeláže

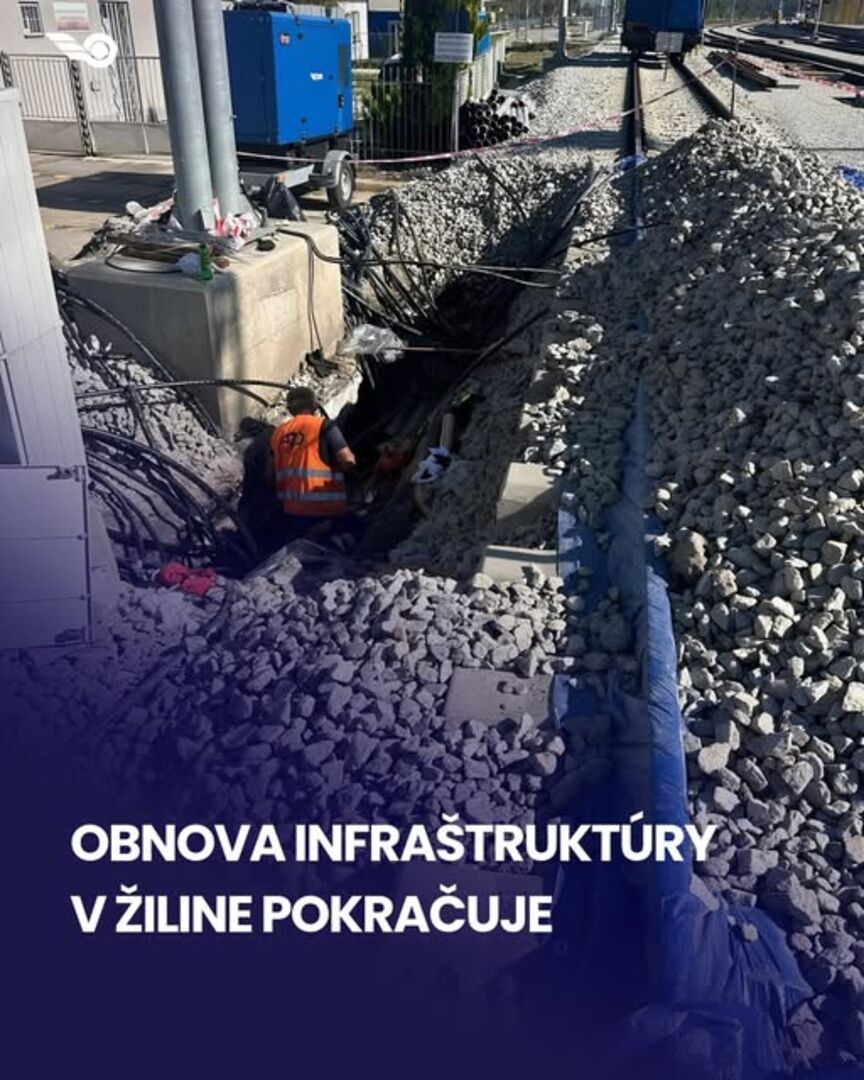

Od požiaru bolo elektrické napájanie v stanici kompletne vypnuté. Pred jeho opätovným spustením museli technici vymeniť obrovské množstvo poškodenej infraštruktúry. Požiar totiž zničil stovky metrov kľúčovej kabeláže. „Dovtedy je potrebné nahradiť všetky poškodené prvky infraštruktúry, na čom sa v posledných dňoch intenzívne pracuje. Po bezpečnej výmene kabeláže musíme preskúšať funkčnosť všetkých komponentov,“ informovali zástupcovia ŽSR.
Kľúčový pondelok a záťažové testy
Ak dokončovacie práce budú bez komplikácií, v pondelok 12. októbra dôjde k opätovnému spusteniu napájania z trakčnej sústavy. V ten istý deň plánujú železničiari pod napätím preskúšať aj funkčnosť zabezpečovacieho zariadenia. Následne prebehnú záťažové testy. Ak budú úspešné, vlaková doprava cez Žilinu sa konečne vráti do štandardného režimu, v akom fungovala pred vznikom požiaru.
ŽSR sa cestujúcej verejnosti ospravedlňujú za vzniknuté problémy a ďakujú za doterajšiu trpezlivosť.
Príčina požiaru je naďalej v šetrení
Čo presne požiar spôsobilo, zatiaľ zostáva otázne. Príčina mimoriadnej udalosti, celková výška vzniknutých škôd aj miera zavinenia jednotlivých subjektov sú naďalej predmetom oficiálneho vyšetrovania. Železnice preto apelujú na verejnosť aj médiá, aby nepodliehali špekuláciám a počkali na oficiálne závery.
